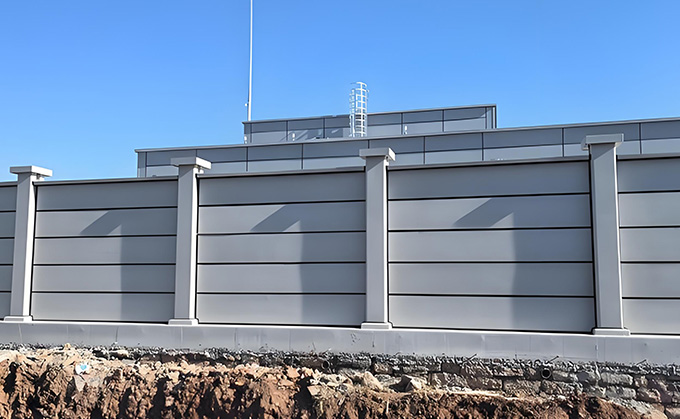

在變電站工程施工中,圍墻項目是必不可少的。裝配式圍墻通過工廠化生產抗風柱、墻板、壓頂?shù)葮?gòu)件,并在現場采用小型吊機進行安裝。這樣可以加快施工速度,提高施工效率,有利于現場安全和文明施工,具有較高的推廣應用價值。

一、裝配式圍墻施工流程
(1) 施工準備
(2) 預制件鋼模板設計與加工制作
(3) 圍墻預制構件生產
(4) 圍墻抗風柱安裝
(5) 圍墻墻板安裝
(6) 圍墻壓頂安裝
(7) 圍墻填縫勾縫處理,墻板接縫使用黑色硅酮結構膠勾縫
(8) 圍墻抗風柱護腳施工
(9) 質量驗收
二、裝配式圍墻施工周期
以圍墻長200m的變電站為例,墻高2.3m。砌體圍墻需1名瓦工加1名小工,每天砌墻約8m,需25天完成。裝配式圍墻需4名工人約7天可裝配完成,與砌體墻相比可節省約50%的人工。
三、預制構件生產流程

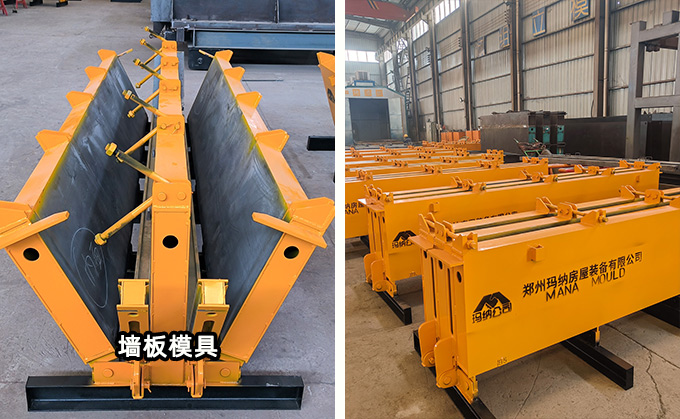

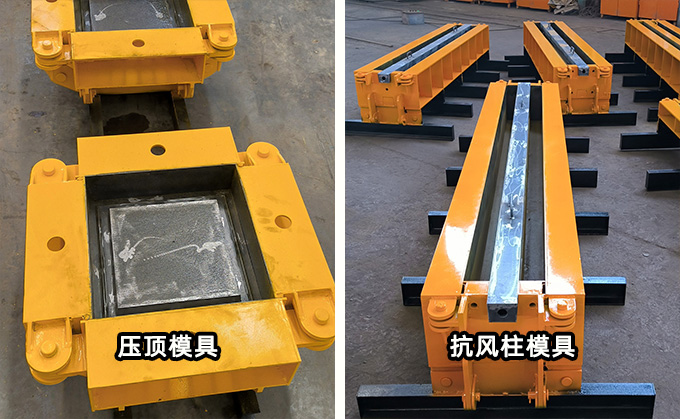

(1) 圍墻構件(包括抗風柱、墻板、壓頂)均采用定制鋼模板,其加工制作工藝如下:
(2) 清潔模具:用小鏟刀清理模具內外,保持模具清潔,在模具內壁及底面均勻刷薄層脫模劑
(3) 裁剪玻璃網格布和焊接鋼網:不同規格模具的玻璃網格布裁剪尺寸應比模具尺寸各小50mm
(4) 送料、分料:下料期間攪拌機應持續攪拌,直到物料下完為止
(5) 澆筑混凝土:混凝土通過下料口流入模具,分層振動密實。最后一層振動完成后,對表面進行抹光
(6) 養護:模具自帶電加熱功能(也可采用蒸汽養護),養護時間不少于10小時,可根據實際情況適當調整
(7) 脫模
(8) 檢驗、入庫:產品入庫前至少進行尺寸、顏色、表面平整度及棱角缺失等項目的檢驗
四、結論
裝配式混凝土圍墻板通過工廠化生產,模具精度提高,使構件尺寸精準,外觀平整光滑、美觀。同時,預制混凝土板圍墻厚度更薄,運輸?shù)浆F(xiàn)場后只需拼裝即可完成施工,滿足使用要求。實際工程中,裝配式圍墻的應用越來越多,外觀和質量均得到一致認可。
